電路裝修安全性不言而喻,深圳廠房裝修中電路裝修不僅要考慮電路安全性也要考慮廠房電路的布局。

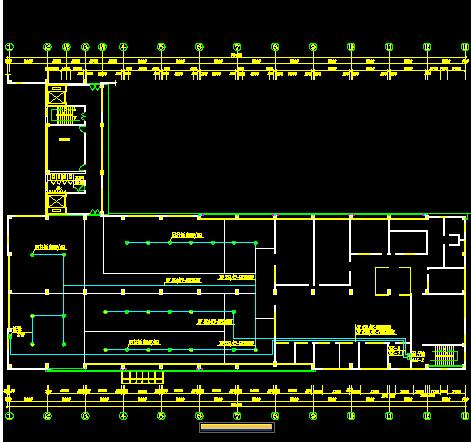

廠房裝修電路布局圖
在廠房裝修中電路對“三線”要求:
1、埋線
電源線在廠房裝修施工中要預埋,都要采用暗管開槽鋪設,線管一般選用PVC硬管,槽兩側做45度水泥護坡,防止上面荷載過大壓扁PVC板進而影響日后維修換線。導線在管內不應有接頭和扭結,如果是在鋼筋混凝土的墻上開槽,應使用專門的切割機(云石機)切割,隆信裝潢提醒:不宜使用電錘,因為電錘很容易使埋線槽周圍的墻體松動,破壞墻體結構。要注意不能把電線直接埋入灰層內,這樣不僅不利于以后線路的更換,而且也很不安全。衛生間的布線一定要在防水封板之前做完。電線一定要穿管,開關、插座要防水。隆信裝潢建議電線與暖氣、熱水、煤氣管道之間的平行距離不應小于30厘米,交叉距離不應小于10厘米。
2、接線
在廠房裝修布線過程中,隆信裝潢提醒您要遵循“火線進開關,零線進燈頭”的原則。插座接線要做到“左零右火,接地在上”;在進行電線的連接時,不要簡單地用絕緣膠布把兩個導線纏在一起,一定要在接頭處上錫,并用鉗子壓緊,這樣才能避免線路因過電量不均勻而老化。
3、選線
選線最為重要,目前市場上假冒品牌較多,真假難辨,因此,隆信裝潢提醒您廠房裝修電線應到正規場所購買、盡量避免因電線質量問題而帶來的種種隱患。
電路施工工藝:
按設計要求放線→電路預算→開鑿暗槽和穿墻孔洞→水管量尺下料→管路支托架安裝→水管預裝→ 正式安裝固定→試水、打壓
1、電路施工對預計進行電路改造的線路進行彈線確認。
2、彈線確認完后簽水電確認單,預算出電路(強弱電)改造費用,客戶簽字確認。
3、電路改造方案確認后用云石機沿線進行開槽。
4、電路施工完畢后進行絕緣電阻值搖測記錄。
5、電路管線固定每隔40cm加一個卡子,彎頭兩側100mm至150mm固定一個卡子。
6、電路線頭連接統一使用接線端子連接。
7、吊頂內照明的燈頭線必須使用阻燃軟管。
8、所有外露線頭統一使用電線保護帽進行保護以防觸電。
